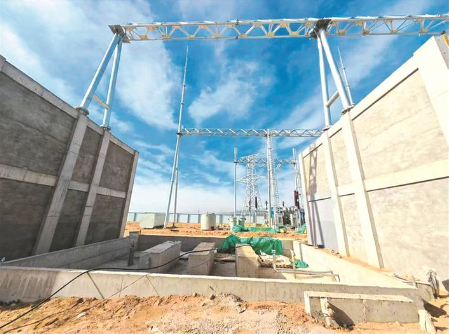

本報訊 (記者魏鵬飛)近日,代縣100MW風電二期項目建設按下“快進鍵”——項目風機道路施工已完成20公里,升壓站擴建部分主變、SVG、GIS等設備基礎建設全面收官,為2025年12月全容量并網奠定堅實基礎。該項目由代縣京開新能源有限公司投資建設,其母公司北京夏初科技集團有限公司深耕新能源領域多年,業務覆蓋全國,是國家“雙碳”戰略與鄉村振興戰略的積極踐行者。
代縣100MW風電二期項目位于海拔1788米至2050米的山地地帶,總裝機容量100MW,計劃安裝14臺單機容量7150kW風電機組(其中1臺限功率7050kW運行),葉輪直徑216米,輪轂高度125米。項目所發電能通過4回35kV集電線路接入一期光伏220kV升壓站,而后送至國網胡峪220kV變電站,實現清潔電力高效并網。
據了解,該項目投產后每年可為電網輸送2.648億千瓦時綠電,相當于節約標煤7.99萬噸(以2023年平均標煤煤耗301.6g/kWh計),減排二氧化碳約14.3萬噸、二氧化硫22.35噸、氮氧化物36.27噸,對改善區域生態環境、優化能源結構意義重大。
項目經理曾亮紅在接受記者采訪時表示:“代縣100MW風電二期項目是集團在山西布局的重要一環。當前施工進展順利,團隊正全力推進設備安裝與并網調試工作。”針對環保效益,他特別提到:“項目不僅可助力實現‘雙碳’目標,更通過土地集約利用與新能源開發結合,為當地鄉村振興注入產業動能。我們力爭將項目打造成山地風電的標桿工程。”
作為國家“雙碳”戰略踐行者,近年來,北京夏初科技集團有限公司持續加大技術投入,業務覆蓋風光儲全產業鏈。代縣100MW風電二期項目的推進,標志著忻州在綠色能源規模化開發與生態協同發展方面又一次邁出新步伐,為區域經濟高質量發展增添新動能。
